本網訊(通訊員 徐迎華 張金慧)9月18日,隨著現場總指揮一聲令下,主廠房橋機緩緩啟動,由中國安能二局承建的河南洛寧抽水蓄能電站1號機組定子精準坐落至預定位置,標志著電站機電安裝又一個重大里程碑節點順利實現。
河南洛寧抽水蓄能電站位于河南洛寧縣澗口鄉境內,地處洛陽和三門峽兩個電力負荷的中心地帶,是國家“十三五”規劃重大能源項目,是華中地區目前在建裝機容量最大的抽水蓄能電站。電站總裝機140萬千瓦,裝設4臺單機容量為35萬千瓦的水泵水輪發電電動機組。電站建成后,將以500千伏線路接入河南電網,作為電網系統重要的“調節器”“穩壓器”“平衡器”,主要承擔河南電網的調峰、填谷、調頻、調相及緊急事故備用等任務,為建設以新能源為主體的新型電力系統、助力碳達峰碳中和目標的實現,以及增強河南電網調峰能力、優化電源結構、提高電網運行安全性和促進地方經濟社會發展都具有重要意義。

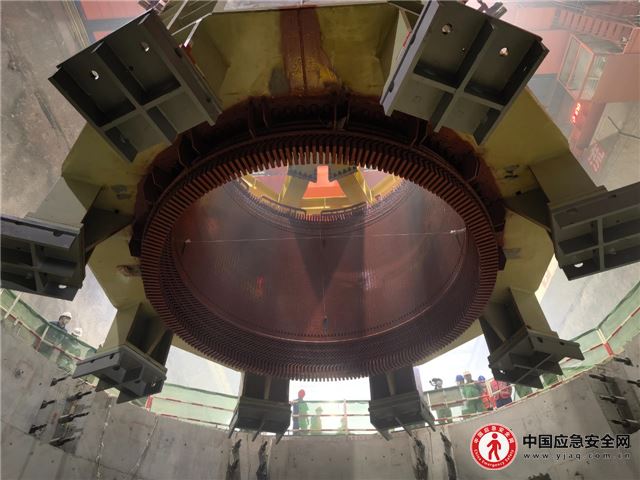

電站發電機定子由機座、鐵芯、繞組三部分組成,機座直徑6230毫米、高度5370毫米,鐵芯由近9.6萬張0.5毫米厚的硅鋼片疊裝而成,總重量達367噸。首臺機組定子拼裝組圓、鐵心疊裝、定子下線及試驗等工作均在安裝間完成,歷經29道大小工序、歷時185天,所有安裝數據均優于行標及制造廠要求,分部及整體電氣試驗均一次性通過,凝聚了項目全體員工的智慧與汗水。

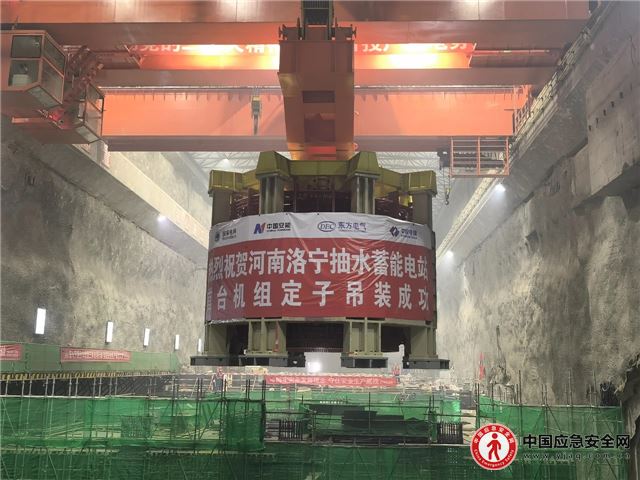

本次吊裝的定子是電站機組開工以來最重、最大的單體設備,起吊通過廠房兩臺300噸橋機并車進行。定子吊裝難度大、精度要求高,是機組安裝的關鍵工序,為保證吊裝工作的順利進行,項目部及時成立攻關小組,充分發揮黨員先鋒模范作用,組織參建各方優化吊裝方案、統籌資源配置,全面確保了吊裝過程的流暢與精準。吊裝過程中,項目部創新使用“吊裝警戒射燈”結合橋機施工警報,“視聽結合”雙重保障確保了吊裝過程安全可控。
這一重要節點的實現,極大鼓舞了項目團隊士氣,為后續轉子吊裝和機組總裝打下了堅實基礎。項目部將以此為契機,踔厲奮發、砥礪前行,持續全速推進各節點目標實現,全力保障首臺機組按期投產發電。
官方微信
手機站點
網站簡介| 組織架構| 版權聲明|法律顧問|廣告服務|合作加盟|供稿服務|招聘英才|網站聲明|人員查詢|志愿者查詢|聯系我們
網站主管單位:現代職業教育研究院應急安全人才教育專家委員會 主辦單位:中易應急科技研究院
違法和不良信息舉報電話:18910092677 廣播電視節目制作經營許可證:(京)字第24430號
京ICP備19022393號 京公網安備11010802044688號
版權所有:北京匡正應急科技有限公司 Copyright ? 2019 YJAQ.COM.CN All Rights Reserved.
