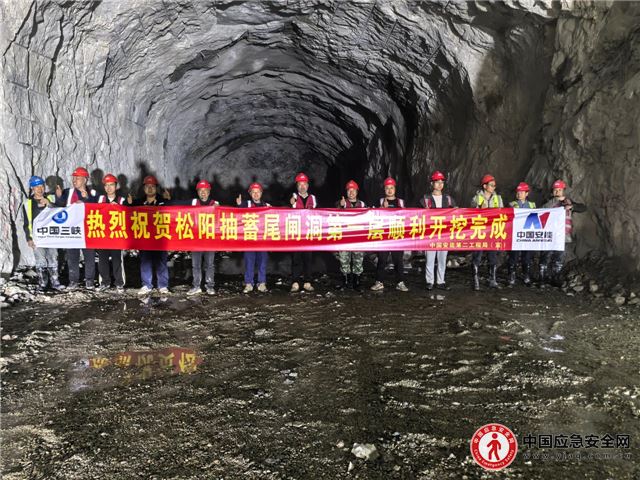

本網訊(通訊員 徐迎華 陳志磊)3月28日,由中國安能二局承建的浙江松陽抽水蓄能電站尾閘洞第一層(351m~346.1m高程段)順利完成開挖任務。該層自3月5日首次爆破以來,歷時24天完成4656.68立方米巖體開挖,標志著項目關鍵節點取得突破性進展。
國家“十四五”重點實施項目浙江松陽抽水蓄能電站位于麗水市松陽縣玉巖鎮、竹源鄉境內,是浙江省重大能源項目,是松陽歷史上投資最大項目,工程總投資約88.2億元,主要由上水庫樞紐、下水庫樞紐、輸水系統、地下廠房、地面開關站、場內道路及附屬設施等組成。電站為日調節純抽水蓄能電站,安裝4臺35萬千瓦可逆式水泵水輪發電機組,總裝機容量為140萬千瓦,年發電量為14億千瓦時。
該電站建成后承擔浙江電網調峰、填谷、儲能、調頻、調相和緊急事故備用等任務,同時與華東電網形成區域內優勢互補,為華東電網提供靈活調度能力,將有力支撐浙江電網安全穩定運行,促進新能源消納、改善電網結構,進一步提高電網安全性、穩定性和經濟性,每年可節省電網電力系統燃煤消耗量約26萬噸,相應減少二氧化硫0.35萬噸、二氧化碳52萬噸、氮氧化物0.13萬噸、煙塵0.17萬噸,對實現雙碳目標、構建以新能源為主體的新型電力系統具有重要意義。
尾閘洞作為電站核心地下洞室群之一,平行布設于主變洞下游30米處,整體結構為113m×7.8m×21.4m(長×寬×高)的矩形斷面。施工團隊采用分層分序開挖方案,首層施工運用人工手風鉆鉆孔+光面爆破組合工藝,通過尾閘交通洞單通道實現精準掘進。
自首次爆破以來,面對復雜地質條件,項目部科學統籌施工節點,精心協調各方資源,強化資源配置,通過采取優化施工工序等措施,安全優質高效完成尾閘洞一層開挖施工任務。對即將展開的第二層開挖將采用雙通道(尾閘交通洞、通風洞)協同作業模式,實施“中部液壓鉆機掏槽+兩側保護層開挖”的立體施工法。
下一步,項目部將持續強化契約精神,以更堅定的信心,更有力的管理,更有效的施工措施,緊盯各道路洞室施工節點,全力以赴穩履約,高標準完成年度任務目標。
官方微信
手機站點
網站簡介| 組織架構| 版權聲明|法律顧問|廣告服務|合作加盟|供稿服務|招聘英才|網站聲明|人員查詢|志愿者查詢|聯系我們
網站主管單位:現代職業教育研究院應急安全人才教育專家委員會 主辦單位:中易應急科技研究院
違法和不良信息舉報電話:18910092677 廣播電視節目制作經營許可證:(京)字第24430號
京ICP備19022393號 京公網安備11010802044688號
版權所有:北京匡正應急科技有限公司 Copyright ? 2019 YJAQ.COM.CN All Rights Reserved.
